家具论坛

 找回密码
 立即注册

顺德家具定制

家具广告位

搜索
查看: 1557|回复: 0

整木定制行业白皮书

[复制链接]

5

主题

5

帖子

17

积分

新手上路

Rank: 1

积分
17
发表于 2021-8-11 09:35:08 | 显示全部楼层 |阅读模式
整木定制是一个系统化的工程,也是近几年市场上流行的产品配套的必不可少的流程。它的实施与传统的施工方法有较大的技术差别,所以是一个新的认识和实践的过程,没有具体的标准流程,只能在实践中探索。以下整木定制实施流程节选自《整木定制行业白皮书》。

整木定制

整木定制

项目前期准备工作
→成立项目小组
→制定项目流程计划
项目初期跟进工作
→与主案设计师沟通,了解整体效果
→与现场项目经理进行基层沟通
→确定产品方案,及产品工作量,整合产品清单,明确产品材质。
→签订合同阶段
→粗测量尺寸,进行产品深化方案图纸,明确产品款式,尺寸及功能。
→复测尺寸,与主案及现场项目经理最终确认图纸。
→出产品深化下单图纸,工厂技术部审核下单。
项目投产阶段
→设计启动生产跟踪
项目进场安装阶段
→现场安装技术交底
→悬挂标牌
→现场质检产品
→ 进行安装

项目后期整改验收
→ 问题沟通,整理补单
→整改验收
→满意度调查
项目总结
→项目总结
→资料归档,保修期维护服务
一、前期沟通(沟通内容涵盖任务书和收集资料)

(一)任务书:由甲方或业主提出 ,项目组制定。
含使用功能、年龄结构、确定面积、经营理念、风格样式、投资情况
居室是用于业主居住的,设计风格也应该取决于业主个人而不是设计师,但设计细节应该由设计师来最终确定。了解业主应该明确业主家庭人员结构(如3口之家、三代同堂)、年龄结构(如小孩已经上小学了、尚未结婚、父母已经退休等)、家庭主导人员个性(如以妻子为主的家庭,妻子的爱好是欧式风格还是简约主义等)、经济条件、职业等

收集资料,整理出项目流程计划表
施工图阶段(造型、材料、做法)包括(装修施工图;设备施工图)
1、设计说明、工程材料做法表、饰面材料分类表、装修门窗表
2、隔墙定位平面图、平面布置图、铺地平面图、天花布置图、放大平面图
3、立面图、剖面图
4、大样图、详图
订单管理流程化,明确责任,设定纠错机制,减少联系单,提高效率,减少出错率,降低承办(纠错机制),提高客户满意度。
表格:

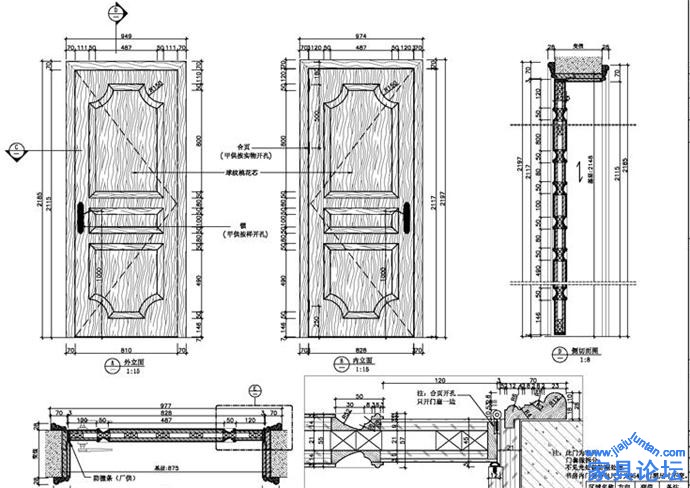

家具图纸深化

家具图纸深化

二、测量和产品深化方案图,产品深化下单图阶段
(一)测量过程中:与客户或施工负责人进行沟通(尽量客户在现场)
整木定制测量须知
1、量房原因
量房是整木定制装修的必要步骤,装修前进行全面的量房,方便对整木定制进行规划,一般应由设计师、业主共同参与,精准的测量记录家居空间尺寸。
2、量房标准
量房的标准就是准确、精细、严谨,切忌有“大概”这样的概念出现。测量不要求精准到0.1毫米,但是精准到1毫米也是必须的。
3、量房工具
量房工具有哪些?纸、笔、尺不能少。尺子最好选择钢卷尺,一般5米、20米的都可以;笔需要至少两种颜色的,方便对测量图进行不同的标注;白纸最好多准备几张。除了传统的测量工具以外,现在有更加先进的仪器——激光测距仪,能精准测量房屋尺寸。
4、量房的测量思路定量测量:主要测量各个厅室内的长、宽、高,计算出每个用途不同的房间的面积。并根据业主喜好与日常生活习惯提出合理化的建议。
定位测量:在这个环节的测量中,主要标明门、窗、空调孔的位置,窗户需要标量数量。在厨卫的测量中,落水管的位置、孔距、马桶坑位孔距、离墙距离、烟管的位置、煤气管道位置、管下距离、地漏位置都需要做出准确的测量,以便在日后的设计中准确定位。
高度测量:正常情况下,房屋的高度应当是固定的。但由于各个房屋的建筑、构造不同,也可能会有一定的落差,在设计师进行高度测量中,要仔细查看房间的每个区域的高度是否出现落差,以便在日后的设计图纸中做到准确无误。

测量房屋注意事项:
1、直线长度无误
2、角度无偏差
3、不忘测量房屋高度
4、不忘测量门窗阳台、空调洞、落水管、进户门开启方式等细节
5、明确联结关系
6、准确测量水电管路及联结关系
7、绘制初始图后有条件的话有必要复核一遍,其成果是准确绘制的《原始房屋平面图》基本布局
第一步:确定玄关、餐厅、客厅、楼梯(如果存在的话)的关系
第二步:确定房间的功能,即确定设计书房与否、老人房、儿童房
第三步:确定交通动线,满足室内行动与家具布置的关系
第四步:确定风格,设计主题墙,选择颜色
三、签订合同阶段
(一)色板下单:确认色板(下单时间,下单要求,下单人,下单完成时间)
(二)样品定制和质量跟踪:(设计图纸完成时间,图纸确认跟踪,甲方确认跟踪,生产计划安排,料算跟踪,料算确认,木皮采购任务下达,五金配件采购任务下达,木皮采购跟踪,五金采购跟踪,生产流程跟踪。
(三)打印图纸(施工图及其他甲方资料)
(四)设计师到达工地现场,实际工程量统计,根据施工图纸,理出清单,公司报价,签订合同。

四、产品深化方案图,产品深化下单图阶段
在概念图的基础上,深入设计,进行方案的分析和比较。整木定制生产对二次深化设计和现场放线提出了更高的要求。一般而言二次深化设计是由承制企业的技术人员完成,他要根据工程的设计要求,结合工厂的工艺能力进行转化设计,设计方案应得到施工方的签认。放线工作一般由施工单位配合完成,放线工作应比传统的装修放线更精准。放线尺寸是加工工厂二次设计的依据,所以误差应控制在可控的范围内。“精放线,细深化”,通过现场的精确测量数据的采集,并根据数据进行施工深化设计,将复杂的现场情况转化为可加工的工艺图纸。从深化设计阶段,工厂应指定专门的技术人员进驻施工工地。
产品深化图纸涵盖功能分析,交通流线分析,空间分析 。
施工方案的修改与调整在出图期间,设计师对于一些和设计效果有出入的地方,可以再作一些修改和调整。当然业主也许会有一些修改的想法和意见,设计师也要及时处理。但是,此时要避免频繁地修改这会造成施工的成本和费用增加,也会影响设计的整体效果。
深化图纸结束后,对比合同清单,查漏补缺,调整合同。列出合同内清单,合同外增加清单。双方进行协商。(注意:合同签订后再增加的产品,需要发联系单,要求确认图纸方案及价格。到最后决算时有依据。)
设计师下单,必须含的内容:加工清单(与合同相符,甲方签字确认) +平面索引图+深化图纸
注:加工清单要表明:完成时间,质量要求,五金提供内容及其他工艺要求。
篇幅有限,以下过程,细分比较详细,将在下一期详细分享。
五、衔接阶段(设计与生产衔接)
1)生产部下单前确认(图纸二次审核,家具尺寸确认,家具数量确认)(设计部与工厂)
2)设计部与工厂 (厂长,质检部,下单人员)一同进行技术交底。在加工过程中,如有图纸问题及时与设计部联系及时调整问题,如果生产发现问题没有及时提出来,按照错误的方案做,生产自行调整。
生产流程;
生产计划部:( 下达开料单任务: 下达木皮统计任务,下达特殊材料统计任务,下达五金配件统计任务,木皮量评估,特殊材料数量评估,五金配件数量评估,下达采购任务,采购任务跟踪,采购数量质量确认,根据采购结果反馈甲方,确认甲方更改意见,确认料单正确性,根据采购结果和安装顺序以及区域划分规则,安排生产计划)(工厂)
下料单的人员,很关键,是前期深化设计师与工厂生产重要的衔接环节,要求:必须懂图纸,懂工艺,有经验的人员,会简单CAD画图。所有的图纸都必须到达下料单人员手里,由他拆分部件,以书面表格清单的形式下达到工厂各个车间。

家具木皮

家具木皮

六、设计启动生产跟踪: 详细生产流程监督
(一)、木皮组(加工过程保护产品,每道工序填写详细部件编码)
根据采购结果选皮(木皮组选皮结果报告)
木皮、板材实验(木皮组木皮板材实验结果报告)
裁皮→拼皮→对纹
填写木皮工程量完成报告
(二)、木工组(加工过程保护产品,每道工序填写详细部件编码)
检查料单(木工组料单检查报告)
开毛料→定厚→送达木皮组贴皮→检查木皮(木工组贴皮质量报告)→热压→定厚→精切→封边→送达机加工组→填写木工工程量完成报告
(三)、机加工组(加工过程保护产品,每道工序填写详细部件编码)
工艺确认(机加工工艺要求报告)
板材确认(机加工组质量检查报告)
开槽→开缺→开隼→钻孔→送达组装组→填写机加工工作量完成报告
(四)、组装(加工过程保护产品,每道工序填写详细部件编码)
质量检查(组装组质量检查报告)
修补→组装→送达油漆组喷漆→发货修补→填写组装工作量完成报告
(五)油漆组(加工过程保护产品,每道工序填写详细部件编码)
质量检查(油漆组质量检查报告)
底漆→晾干→面漆→烘干→送达包装组→送达包装组→ 填写油漆工作量完成报告
(六)包装组(发货过程保护产品,填写详细部件编码)
质量配套检查(包装组质量检查报告,配套检测报告)→包装库存(产品编号正确填写)→配套发货→填写包装工作量完成报告。
发货监管:发货车间必须有一套完成的图纸,按照图纸配套发货。清楚产品的发送情况。
(七)搬运安装组(搬运、摆放和安装过程保护产品)
搬运家具至编号区域摆放好
家具检查(家具损坏遗失报告)
七:安装质量检查(修补统计报告)
安装监管:
设计师与现场安装负责进行产品安装要求交底,图纸+平面索引图(工厂送货附带)。安装人员按照图纸固定安装,在安装过程中如有问题及时联系设计师进行调整。如果不按照图纸安装又没有与设计师沟通,造成安装错误,安装人员自行调整,造成产品返工,需要写联系单。我厂出现产品问题发到现场,需要拍照记录。总之设计师记录现场出现的问题,进行汇总。与工厂,车间进行交流,吸取经验。以上问题,不是为了追究个人责任,要责任落实到人,而是为了今后的项目,避免出现同样的失误,大家一起学习成长。
八:竣工和验收
整木定制装修安装完成后,监理和施工单位应进行单项目的验收。这是装修工程的最后完工阶段,设计师、施工单位和家装业主一起验收工程,收取工程款余款。
验收主要内容有:是否符合设计方案图纸要求;制作质量水平是否符合要求;材料是否符合环保要求;安装质量尤其是安装可靠性;外观验收等。
在验收中,业主和施工方之间难免会发生一些纠纷,一般大多都是因为装修效果不理想,跟原来想象的有差距;或者最后决算的装修费用超出原来的预算许多。这时,妥善处理业主的不满,就是设计师需要注意的一个很重要的问题,处理好了,该业主就会比较顺利地付工程款尾款,并且还会替你介绍新的客户;否则,不但工程尾款很难收回,而且还会产生负面作用,影响很多新的客户签单。
九:总结归档,保修期维护服务
施工完工后,需要把设计文件整理好,并保存好工程设计相关文件,此外,还要注意工程的保修维护期服务。不要以为装修施工完了,就结束了,和业主保持长期的良好关系,只是另一个销售的刚刚开始。

回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

QQ|手机版|小黑屋|家具论坛 ( 粤ICP备19038239号-1 )

GMT+8, 2024-11-26 04:48 , Processed in 0.093751 second(s), 26 queries .

Powered by jiajuluntan X3.4

Copyright © 2001-2020, Tencent Cloud.

快速回复 返回顶部 返回列表
